Организация производства на предприятии

Федеральное Агентство Образования Российской Федерации

Томский Государственный Архитектурно-Строительный Университет

(ТГАСУ)

КОНТРОЛЬНАЯ РАБОТА

ОРГАНИЗАЦИЯ ПРОИЗВОДСТВА НА ПРЕДПРИЯТИИ

Добышев Максим Анатольевич

Томск 2009

Проектирование организационно-технологической модели производственной программы деятельности строительной организации

Составление титульного списка объектов строительной организации.

Таблица 1. Титульный список объектов строительной организации

Наименование объектов и их характеристика Материал стен Сметная стоимость, тыс. руб.
Здание 5ти этажное, 2х секционное (2080 м2 ) Кирпич 356
Здание 5ти этажное, 3х секционное (4340 м2 ) Кирпич 536
Здание 5ти этажное, 4х секционное (8660 м2 ) Панели 900
Здание 5ти этажное, 4х секционное (5650 м2 ) Кирпич 654
Здание 9ти этажное, 2х секционное (4400 м2 ) Панели 440
Здание 9ти этажное, 3х секционное (6927 м2 ) Панели 678
Ресторан на 200 мест Кирпич 242
Общеобразовательная средняя школа на 1176 учащихся Панели 1040
Мебельная фабрика, V=70 м3 560
Гараж-стояна на 100 автомобилей, V=10 м3 130

Определение нормативной продолжительности строительства.

Таблица 2. Нормативная продолжительность строительства

Код

Наименование объектов

и их характеристика

Хар-ка стен

Тн ,

рабочие

дни

Продолжительность специализированных потоков, ti ,раб. дни
Подземная часть, tп Надземная часть, tмн Послемонтажные работы, tпм Оборудование, tоб
7 Здание 5ти этажное, 2х секционное Кирпич 209 33 132 44 -
13 Здание 5ти этажное, 3х секционное Кирпич 220 33 143 44 -
16 Здание 5ти этажное, 4х секционное Панели 198 44 121 33 -
17 Здание 5ти этажное, 4х секционное Кирпич 209 - 165 44 -
24 Здание 9ти этажное, 2х секционное Панели 121 - 88 33 -
28 Здание 9ти этажное, 3х секционное Панели 154 22 99 33 -
31 Ресторан на 200 мест Панели 220 44 110 66 -
44 Общеобразовательная средняя школа на 1176 учащихся Панели 154 33 88 33 -
2 Мебельная фабрика 484 132 198 88 66

11

Гараж-стоянка на 100 автомобилей

110

22

22

22

44

ИТОГО: 2079 363 1166 440 110

Определение средней продолжительности выполнения отдельных циклов (специализированных потоков).

где Тп ср , Тн ср , Тпм ср , Тоб ср - средняя продолжительность выполнения потоков соответственно по подземной, надземной части, послемонтажным работам и монтажу технологического оборудования;

ti п , ti н , ti пм , ti об - продолжительность выполнения подземной, надземной части, послемонтажным работам и монтажу технологического оборудования на i -м здании;

m - количество зданий по титульному списку (I =1,2…m ).

Тогда:

,

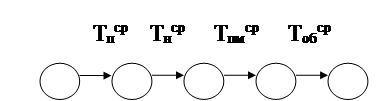

Рис.1. Средняя продолжительность специализированных потоков

Расчет продолжительности выполнения специализированных потоков.

Тп = Тосн - (Тн српм сроб србл )

Тн = Тосн - (Тп српм сроб србл )

Тпм = Тосн - (Тп срн сроб србл )

Тобосн - (Тп срн српм србл )

где Тосн - продолжительность планирования производственной программы строительной организации (Тосн = 2 года = 528 рабочих дней);

Тбл - продолжительность работ по благоустройству и озеленению (Тбл =33 рабочих дня).

Тп = 528- (117+44+55+33) =279

Тн = 528- (37+44+55+33) =359

Тпм = 528- (37+117+55+33) =286

Тоб =528- (37+117+44+33) =297


Таблица 3. Продолжительность выполнения специализированных потоков на объектах производственной программы строительной организации

Тi ср , рабочие дни Тi , рабочие дни
Тп Тн Тпм Тоб
Тосн 528 528 528 528
Тп --- 37 37 37
Тн 117 --- 117 117
Тпм 44 44 --- 44
Тоб 55 55 55 ---
Тбл 33 33 33 33
ИТОГО: 279 359 286 297

Расчет количества параллельных специализированных потоков.

где Пп , Пн , Ппм , Поб - количество параллельных специализированных потоков соответственно на подземной, надземной части, послемонтажным работам и монтажу технологического оборудования;

ti п ,∑ ti н , ∑ ti пм , ∑ ti об - сумма продолжительностей подземных, надземныхчастей зданий, послемонтажных работ, монтажа технологического оборудования.

Полученные расчеты округляем до целого числа, получаем принятое количество специализированных потоков (ПП ), которое должно быть всегда целым.

Все расчеты сводим в таблицу 4.

Тогда:

Таблица 4. Расчет количества параллельных специализированный потоков

Наименование цикла Тi Пр Пп
Подземная часть 363 279 1,3 1
Надземная часть 1166 359 2,9 3
Послемонтажные работы 440 286 1,5 2
Монтаж технологического оборудования 110 297 0,4 1

Определение состава специализированных потоков.

Таблица 5. Состав специализированных потоков

№ специализи-рованных

потоков

№ объектов,

включенных в специализи-

рованный поток

Суммарная

продолжи-тельность

надземной части, дней

Вид строительства

Конструктивная характеристика

зданий

1 11 (22), 2 (198) 220

Произв-

ные

ЖБК
2 17 (165), 44 (88),28 (99), 31 (110)

462

Жилые,

соц. культ.

быт

Панели, кирпич
3

24 (88),16 (121),

7 (132),13 (143)

484 Жилые, соц. культ. быт. Кирпич, панели

Проектирование графика капитальных вложений

График капитальных вложений - это сумма сметных стоимостей объектов производственной программы за каждый квартал в выбранном масштабе.

Основанием для его проектирования является календарный план (табл. 6).

График капитальных вложений

Проектирование графика финансирования строительства

Исходными данными для построения графика финансирования служит график капитальных вложений.

График финансирования - это графическое выражение капитальных вложений нарастающим итогом по выделенным периодам строительства.


График финансирования


Организационно-технологическая модель строительства №1

Наименование циклов работ № спец. потока Годы, месяцы
1 год 2 год 3 год
я ф м а м и и а с о н д я ф м а м и и а с о н д я ф м а
Монтаж технологического оборудования 1
Послемонтажные работы 2
1
Надземная часть 3
2
1
Подземная часть 1

Организационно-технологическая модель строительства №2

Наименование циклов работ № спец. потока Годы, месяцы
1 год 2 год 3 год
я ф м а м и и а с о н д я ф м а м и и а с о н д я ф м а
Монтаж технологического оборудования 1
Послемонтажные работы 2
1
Надземная часть 3
2
1
Подземная часть 1

Таблица 6. Календарный план работ строительной организации

Наименование

Сметная

стоимость

В том числе по кварталам

Длительность,

мес.

1 год 2 год 3 год
I II III IV I II III IV I

11

Гараж-стоянка на 100 автомобилей 130 21,7 - - 32,5 10,8 - 21,7 43,3 - 6
16 Здание 5ти этажное, 4х секционное 900 200 - 300 250 - 50 100 - - 9
44

Общеобразовательная средняя школа

на 1176 учащихся

1040 - 160 80 560 240 - - - - 6,5
2 Мебельная фабрика 560 - 53,3 80 80 80 80 80 80 26,7 21
7 Здание 5ти этажное, 2х секционное 356 - - - 67,8 101,7 101,7 33,9 50,9 - 10,5
28 Здание 9ти этажное, 3х секционное 678 - - - 84,75 254,25 169,5 169,5 - - 8
31 Ресторан на 200 мест 242 - - - - 48,4 24,2 72,6 60,5 36,3 10
13 Здание 5ти этажное, 3х секционное 536 - - - - 33,5 67 134 201 100,5 8
17 Здание 5ти этажное, 4х секционное 654 137,7 206,5 172,1 - - 137,7 - - - 9,5
24 Здание 9ти этажное, 2х секционное 440 80 240 - 80 40 - - - 5,5
ИТОГО: 5536 439,4 659,8 632,1 1075,05 848,65 670,1 611,7 435,7 163,5

Похожие работы

  • Инвестирование в строительство

    Участники строительного процесса. Общие принципы налогообложения деятельности организатора строительного проекта. Налог на добавленную стоимость. Налог на прибыль организаций. Юридическая форма урегулирования отношений.

  • Организация системного управления реализацией капиталообразующего инвестиционного проекта при ст

    Федеральное агентство по образованию Государственное образовательное учреждение высшего профессионального образования Тихоокеанский государственный университет

  • Отчет о производственной практике в ИП Агейкина Н.С.

    Министерство образования и науки Российской Федерации Федеральное государственное образовательное учреждение высшего профессионального образования

  • Разработка календарных планов строительства комплекса зданий и сооружений в составе ПОС

    МИНИСТЕРСТВО ОБРАЗОВАНИЯ И НАУКИ УКРАИНЫ ОДЕССКАЯ ГОСУДАРСТВЕННАЯ АКАДЕМИЯ СТРОИТЕЛЬСТВА И АРХИТЕКТУРЫ Кафедра организации строительства и охраны труда

  • Экономическая эффективность капитальных вложений и использования новой техники в строительстве

    Федеральное агентство по образованию Государственное образовательное учреждение высшего профессионального образования «Санкт-Петербургский государственный

  • Задание на проектирование. Проектирование промышленных предприятий

    § 1. Задание на проектирование Проектирование проводится на основании «задания на проектирование», которое составляется министерством, ведомством или самим предприятием-заказчиком (т. е. проектируемым заводом) при участии проектных организаций. Задание на проектирование составляется в соответствии со схемами развития и размещения объектов данной отрасли народного хозяйства, промышленности и производительных сил по экономическим районам; республикам и исходя из основных технических направлений в проектировании предприятий соответствующей отрасли, а по крупным и 'сложным предприятиям, кроме того, на основе утвержденного технико-экономического обоснования, которое должно быть составной частью задания на проектирование.

  • Проект организации строительства

    МИНИСТЕРСТВО ОБРАЗОВАНИЯ И НАУКИ ГОСУДАРСТВЕННОЕ ОБРАЗОВАТЕЛЬНОЕ УЧРЕЖДЕНИЕ ВЫСШЕГО ПРОФЕССИОНАЛЬНОГО ОБРАЗОВАНИЯ «Самарский государственный архитектурно-строительный университет»

  • Планирование на строительном предприятии 2

    СОДЕРЖАНИЕ Введение 1 Исходные данные 2 Характеристика строительной организации 3 Планирование производственной программы 4 Планирование производственной мощности 5 Планирование себестоимости строительно-монтажных работ 6 Планирование прибыли и рентабельности по объектам, вводимым в эксплуатацию в планируемом году 7 Планирование потребности в материалах для работ, выполняемых собственными силами (в стоимостных единицах измерения) 8 Планирование потребности в основных строительных машинах и механизмах для работ, выполняемых собственными силами, и затрат на их содержание 9 Планирование оплаты труда и потребности в рабочих 10 Разработка мероприятий по совершенствованию показателей финансово-хозяйственной деятельности Список использованной литературы

  • Квалификационные требования к инженеру-строителю специальности "Теплогазоснабжение и вентиляция"

    Виды и объекты профессиональной деятельности выпускника специальности "инженер-строитель". Содержание проектно-конструкторской, организационно-управленческой, производственно-технологической деятельности специалиста, квалификационные требования к нему.

  • Проектная документация и планирование строительного бизнеса

    Организация проектирования в строительстве. Разработка проектной документации и задания на проектирование. Проведение комплекса инженерных изысканий. Определение источников финансирования. Виды планирования и система управления строительных организаций.
