Название: Підсилення фундаменту будівлі житлового комплексу гірськолижної бази
Вид работы: контрольная работа
Рубрика: Строительство
Размер файла: 22.07 Kb
Скачать файл: referat.me-332476.docx
Краткое описание работы: Технологія підсилення фундаментів за допомогою збільшення підошви фундаменту способом залізобетонної обойми. Переваги і недоліки застосовуваного методу. Заходи з техніки безпеки при розбиранні будівель і споруд в процесі їх реконструкції або знесення.
Підсилення фундаменту будівлі житлового комплексу гірськолижної бази
Зміст
Завдання на контрольну роботу
1. Технологія підсилення фундаментів за допомогою збільшення підошви фундаменту способом залізобетонної обойми
1.1 Загальний опис технології
1.2 Переваги і недоліки застосовуваного методу
1.3 Послідовність виконання робіт
2. Заходи з техніки безпеки
Список використаних джерел
Завдання на контрольну роботу
Провести підсилення фундаменту за допомогою збільшення підошви фундаменту способом залізобетонної обойми.
Вихідні дані:
Розміри фундаменту:
Район будівництва - м. Єкатеринбург
Призначення будівлі - Житловий комплекс гірськолижної бази (суспільне)
Тип грунтів - суглинок
Розміри будівлі в плані 19200 × 24890 мм.
1. Технологія підсилення фундаментів за допомогою збільшення підошви фундаменту способом залізобетонної обойми
1.1 Загальний опис технології

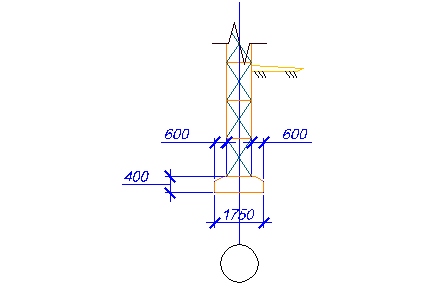

Одним з ефективних способів підсилення основ і фундаментів є метод, запропонований фірмою 000 «Елфа». Зміцнення кладки фундаментів залізобетонними обоймами з подальшим зашиванням розчином - найбільш ефективний спосіб ремонту ослаблених бутових фундаментів, що запобігає подальшому руйнуванню кладки і забезпечує зниження напруги в грунті під їх підошвою. Залежно від конструктивних особливостей будівлі можливо одно- або двостороннє підсилення. Одностороннє підсилення , як правило влаштовують у будинках без підвалу. Роботи виконують у наступному порядку. Спочатку відривають траншею шириною 0,8 - 1 м уздовж будівлі в зоні руйнування фундаменту. Довжина траншеї не повинна перевищувати 6 м. Очищають поверхню кладки фундаментів від бруду і слабкого розчину, камінь видаляють. Очищену поверхню кладки промивають цементним молоком.
Не допускається промивка поверхні фундаменту водою під напором, що може призвести до вимивання розчину та інтенсивного руйнування кладки. Подальші роботи з укріплення кладки можна проводити тільки після її просушування. У шви кладки забивають металеві штирі зі сталі довжиною 40 - 50 см, до яких приварюють арматурний каркас. Його виконують зі сталі класу А-11 діаметром 18 - 20 мм і розміром осередків 150 х150 мм. Потім у порожнечі кладки встановлюють у шаховому порядку ін'єкційні трубки на відстані 50 - 60 см один від одного з обов'язковим зашиванням їх цементним розчином (протилежні кінці трубок виводять вище позначки верху обойми на 40 - 50 см), монтують опалубку, заливають простір пластичною бетонною сумішшю. Конструктивно товщину залізобетонної обойми приймають не менше 150 мм. Бетонування виробляють по висоті в 2 -3 прийому з інтервалами між ними не менш ніж 2 доби. Після закінчення робіт з улаштування обойми у встановлені ін'єкційні трубки під тиском нагнітають цементний розчин консистенції 1:1 - 1:1,5. Для виготовлення розчину застосовують портландцемент марки 400 і вище. Спочатку подають розчин з меншим вмістом цементу, а потім розчин більш густої консистенції, який заповнює простір навколо ін'єктора, утворюючи міцний стовп діаметром 60 - 100 мм. Орієнтовні витрати розчину, необхідного для повного закріплення кладки фундаментів, становить 25 - 35% їх обсягу. Після виконання робіт зрізають верхні частини ін'єкційний трубок, розбирають опалубку, заповнюють пазухи фундаменту глинистим грунтом, ретельно пошарово його трамбуючи. В останню чергу виробляють відновлення вимощення.
1.2 Переваги і недоліки застосовуваного методу
Переваги:
- Даний метод є більш стійким до дії агресивного середовища і тому найбільш надійний в експлуатації;
- Ущільнюючий розчин при нагнітанні під тиском має високу і вибіркову здатність, що призводить до посилення найбільш слабких зон.
- Використання інертних матеріалів забезпечує екологічну чистоту методу.
Недоліки:
- При забиванні металевих штирів в тіло фундаменту існує небезпека руйнування старих фундаментів;
- Складність і дороговизна;
- Виконання робіт здійснюється вручну.
1.3 Послідовність виконання робіт
1) відривають траншею шириною 0,8 - 1 м уздовж будівлі в зоні руйнування фундаменту.
2) Проводять пристрій щебеневого підстильного шару
3) Очищають поверхню кладки фундаментів від бруду і слабкого розчину, що розбирається від руки камінь видаляють. Очищену поверхню кладки промивають цементним молоком.
4) У шви кладки забивають металеві штирі зі сталі довжиною 40 - 50 см, до яких приварюють арматурний каркас.
5) В порожнечі кладки встановлюють у шаховому порядку ін'єкційні трубки на відстані 50 - 60 см один від одного з обов'язковою заробкою їх цементним розчином.
6) Підіймаються опалубку, заливають простір пластичної бетонної сумішшю.
7) У встановлені ін'єкційні трубки під тиском нагнітають цементний розчин.
8) Зрізають верхні частини ін'єкційний трубок.
9) Розбирають опалубку.
10) Заповнюють пазухи фундаменту глинистим грунтом, ретельно пошарово його трамбуючи.
11) Проводять відновлення вимощення.
2. Заходи з техніки безпеки
При розбиранні будівель і споруд в процесі їх реконструкції або знесення необхідно передбачати заходи щодо попередження впливу на працівників наступних небезпечних і шкідливих виробничих факторів, пов'язаних з характером роботи:
- Мимовільне обвалення елементів конструкцій будівель і падіння вище розташованих незакріплених конструкцій, матеріалів, устаткування;
- Рухомі частини будівельних машин, пересувається ними предмети;
- Гострі кромки, кути, випирання штирів;
- Підвищений вміст в повітрі робочої зони пилу і шкідливих речовин;
- Розташування робочого місця поблизу перепаду по висоті 1,3 м і більше.
До початку проведення робіт з розбирання будівель необхідно виконати підготовчі заходи, пов'язані з відселенням проживають у них громадян або виїздом розташованих там організацій, а також з відключенням від мереж водо-, тепло-, газо-і електропостачання, каналізації, технологічних продуктопроводів і вживанням заходів проти їх пошкодження.
Розбирання будівель необхідно здійснювати на основі рішень, передбачених в організаційно-технологічної документації (ПОБ, ПВР та ін.) Зазначені рішення повинні бути розроблені після проведення обстеження загального стану будівлі (споруди), а також фундаментів, стін, колон, склепінь і інших конструкцій. За результатами обстеження складається акт, на підставі якого здійснюється вирішення наступних питань:
- Вибір методу проведення розбирання;
- Встановлення послідовності виконання робіт;
- Встановлення небезпечних зон і застосування при необхідності захисних огороджень;
- Тимчасове або постійне закріплення або посилення конструкцій розглядуваної будівлі з метою запобігання випадкового обвалення конструкцій;
- Заходи щодо пилопригнічення;
- Заходи безпеки при роботі на висоті;
- Схеми стропування при демонтажі конструкцій та обладнання.
Перед початком робіт необхідно ознайомити працівників з рішеннями, передбаченими в ППР, та провести інструктаж про безпечні методи робіт.
Видалення нестійких конструкцій при розбиранні будинку слід виробляти в присутності керівника робіт.
З метою виключення розмиву грунту, утворення обвалів, обвалення стінок виїмок в місцях виробництва земляних робіт до їх початку необхідно забезпечити відведення поверхневих і підземних вод.
Місце виконання робіт має бути очищене від валунів, дерев, будівельного сміття. Виробництво земляних робіт в охоронній зоні кабелів високої напруги, діючого газопроводу, інших комунікацій, а також на ділянках з можливим патогенним зараженням грунту (звалища, скотомогильники, цвинтарі тощо) необхідно здійснювати за нарядом-допуском після отримання дозволу від організації, яка експлуатує ці комунікації або органу санітарного нагляду. Виробництво робіт у цих умовах слід здійснювати під безпосереднім наглядом керівника робіт, а в охоронній зоні кабелів, що знаходяться під напругою, або діючих газопроводів, крім того, під наглядом працівників організацій, що експлуатують ці комунікації. Розробка грунту в безпосередній близькості від діючих підземних комунікацій допускається тільки за допомогою лопат, без використання ударних інструментів.
Застосування землерийних машин у місцях перетину виїмок з діючими комунікаціями, не захищеними від механічних пошкоджень, дозволяється за погодженням з організаціями - власниками комунікацій.
У разі виявлення у процесі виробництва земляних робіт не зазначених у проекті комунікацій, підземних споруд або вибухонебезпечних матеріалів земляні роботи повинні бути призупинені, до отримання дозволу відповідних органів.
Список використаних джерел
1. Реконструкція та оновлення склалася забудови міста. Навчальний посібник для вузов. / Під загальною редакцією П.Г. Грабового і А.А Харітонова.-М.: Изд-во «АСВ» і «Реалпроект». 2006.-с.-624.
2. Дев'ятова Г.В. «Технологія реконструкції та модернізації будівель». 2006.
Похожие работы
-
Тяжолая техника и краны
Лекція №6 Тема лекції: Машини для монтажних робіт План лекції Мобільні крани Малогабаритні крани й підйомники Монтажні роботи в будівництві виконуються при спорудженні будинків промислового, цивільного, житлового й сільськогосподарського призначення До цих робіт належить монтаж збірних будівельних конструкцій, технологічного, сантехнічного та іншого обладнання й технологічних комунікацій промислових і сільськогосподарських споруд, електрообладнання тощо
-
Кошторисна документація вартості будівництва
Правила складання кошторисної документації (її склад та види) та визначення базисної і розрахункової кошторисної вартості будівництва. Єдині середні кошторисні ціни призначені для визначення базисної кошторисної вартості будівельно-монтажних робіт.
-
Технологія і організація санітарно-технічних робіт житлового 18-ти квартирного будинку в м. Чернігів
Обґрунтування вибору i методу виконання монтажних робіт. Визначення трудових затрат та складу робочої бригади. Складання монтажних схем. Визначення техніко – економічних показників проекту. Складання календарного плану - графіку робочої сили на об’єктi.
-
Обсяг земляних робіт при влаштуванні перетину
Проведення земельних робіт при влаштуванні перетину. Визначення обсягів земляних робіт із вилучення ґрунту для влаштування дорожніх одягів. Ступінь розпушування ґрунту залежно від типу, врахування його значень при влаштуванні дорожнього одягу.
-
Проект п’ятиповерхового будинку
Проект житлового п’ятиповерхового двохсекційного будинку в смт. Мотовилівка; розробка генплану. Об’ємно-планувальна структура та конструктивне рішення. Архітектурно-будівельна частина: вибір фундаментів, стін, підлоги, покрівлі; інженерні комунікації.
-
Механіка грунтів, основи та фундаменти
Фізико-механічні властивості ґрунтів. Збір навантаження на низ підошви фундаментів. Визначення ширини підошви стрічкового фундаменту. Перевірка правильності підібраних розмірів підошви фундаменту. Розрахунок осадки методом пошарового сумування.
-
Розміщення продуктивних сил. Роль та особливості капітального будівництва
Радикальні зміни в економіці будівельного комплексу та оновлення матеріально-технічної бази. Суть терміну "капітальне будівництво". Структура будівельної галузі та будівельного комплексу. Кон'юнктура ринку будівництва та показники розвитку галузі.
-
Підсилення основ, реконструкція і ремонт фундаментів. Будівництво в умовах щільної забудови
Помилки у фундаментобудуванні. Обстеження фундаментів і їхніх основ. Зміцнення та підсилення основ. Підсилення і реконструкція фундаментів мілкого закладення, пальових фундаментів. Підвищення стійкості будівель і споруд, розташованих на нестійких схилах.
-
Тимчасове відновлення великого мосту
Розрахунок довжини підходів при відновлені мосту на ближньому обході. Рівень проїзду тимчасового мосту. Визначення конструкції надбудов та фундаментів, розрахунок опір. Потреби в матеріалах на спорудження опори, підбір фундаментів та рам моста.
-
Проектування будівлі арматурного цеху
Техніко-економічні показники та характеристика будівлі арматурного цеху. Об’ємно-планувальне рішення. Під’ємно-транспортне обладнання. Характеристика каркасу будівлі. Конструктивний розрахунок підошви фундаменту. Внутрішнє і зовнішнє опорядження будівлі.
